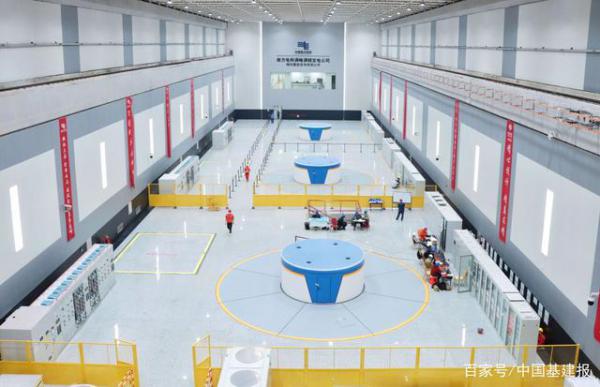

4月3日18:00,水電八局承擔安裝調試的廣東梅州抽水蓄能電站3號機組正式邁入15天投產試運行。
3月10日,3號機組****啟動,機組運行穩定、技術指標優良,順利完成了過速試驗。3號機組調試項目也于同日開始做水輪機方式啟動至額定轉速,并于3月13日****發電方向并網發電。
機組整組啟動前,項目部按照啟動試運行大綱要求進行了啟動前調試、水輪機方向試驗、水泵方向試驗、水輪機與水泵轉換試驗、涉網試驗等各項試驗。調試期間,機組運行穩定,各部位的振動、擺度、瓦溫等運行參數達到優良標準。
4月2日做完調試試驗后,啟動驗收委員會(huì )驗收組進行了3號機組考核試運行前驗收工作。驗收組一致認為3號機組調試結果滿足相關標準及合同要求,啟動調試過程各項功能、性能指標正常,確認工程具備投入考核試運行條件。
4月3日,項目部順利完成了所有試驗及相關消缺工作,當日18時,3號機組正式投入15天考核試運行。
梅蓄電站庫容量巨大,調峰能力強,裝機容量為4臺30萬千瓦機組,其一期工程預計年發電量15.7億千瓦時,每年預計可節約標準煤17.1萬噸、減少二氧化碳排放42.8萬噸、減少二氧化硫及粉塵排放0.15萬噸。
此次3號機組邁入投產試運行,是繼首臺機組、2#機組成功投產發電后,梅蓄電站交出的又一力作。短短幾個月,梅蓄交出了抽蓄機組“二投三啟”的業績,是項目部全體員工的辛勞成果。前路漫漫,項目部將毫不松懈、緊咬全部機組投產的目標,豎好機組安裝行業的標桿,以實際行動落實好公司2022的規劃。
